      辦公室裝修吊頂施工工藝及要求
      發布時間:2019-04-27

        吊頂就是我們常說的天花板或者頂棚,為什么我們會談及吊頂施工呢?是因為吊頂具有保溫、隔熱、隔聲、吸聲的優良作用,又是電氣、通風空調、通信和防火、報警管線設備等工程的隱蔽層。所以我們在辦公室裝修中,安裝吊頂之前非常重要的一環則是進行吊頂基層施工。接下來,卓正裝飾就為大家介紹隱蔽工程中吊頂施工工藝需要注意的問題都有哪些。

        吊頂具有保溫、隔熱、隔聲、吸聲的優良作用,又是電氣、通風空調、通信和防火、報警管線設備等工程的隱蔽層。所以我們在家庭裝修中,安裝吊頂之前非常重要的一環則是進行吊頂基層施工。下面就讓我們來看看吊頂基層施工的注意事項吧。

        吊頂基層施工注意事項一、吊桿、龍骨的安裝間距、連接方式應該符合設計要求,金屬吊桿、龍骨、后置埋件應該進行防腐或防銹處理。

        吊頂基層施工注意事項二、紙面石膏板上露出的釘頭應該點防銹漆。

        吊頂基層施工注意事項三、木制吊桿、木龍骨、造型木板和木制飾面材料應進行防腐、防火、防蛀處理。

        吊頂基層施工注意事項四、盡量避免因安裝不合理或者漏刷而帶來的安全隱患。

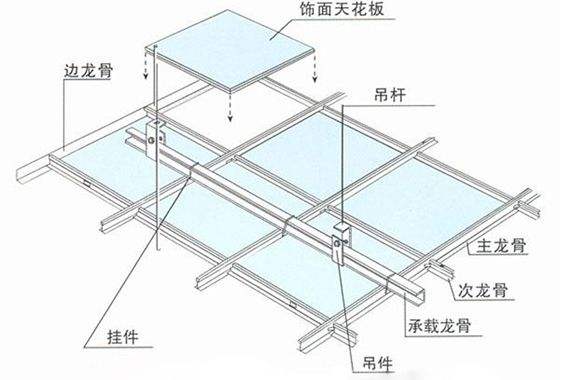

        吊頂基層施工注意事項五、用鋁合金龍骨,其安裝應符合以下要求:

        1、主龍骨(承載龍骨)吊點間距,以確保主龍骨不發生下墜為原則,主龍骨中間部分應起拱,起拱高度不應小于房間短向跨度的1/200,主龍骨安裝后應及時校正其位置和標高;

        2、吊桿距主龍骨端部距離不得超過300mm,超過適應增設吊桿,當吊桿與電氣設備相遇時,應調整吊點構造或增設吊桿,以保證吊頂質量;

        3、次龍骨(中或小龍骨)應緊貼主龍骨安裝,當用自攻螺絲安裝面板時,面板的接縫處,必須安裝在寬度不小于40mm的次龍;

        4、邊龍骨應按設計標高,固定在四周墻上;

        5、全面校正主、次龍骨的位置及水平度。連接件應錯位安裝,主龍骨應目測無明顯彎曲,次龍骨連接處的對接錯位偏差不得超過2mm,校正后將龍骨的所有吊掛件、連接件擰緊;檢查安裝好的吊頂龍骨,應牢固可靠。

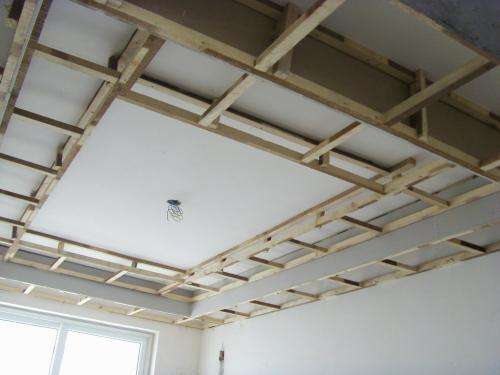

        吊頂基層施工注意事項六、采用木龍骨,安裝應符合以下要求:

        1、木龍骨應采用無扭曲的紅白松木,不得使用黃花松木。主龍骨規格應為50mm×70mm;次龍骨規格應為50mm×50mm或40mm×60mm;吊桿宜用4mm鋼筋制作;

        2、主龍骨吊點間距以確保主龍骨不發生下墜為好,主龍骨中間部分應稍起拱高度為房間短向跨度的1/200,主龍骨安裝后應及時校正其位置和標高;

        3、邊龍骨應按設計標高彈線,固定在四邊墻上;次龍骨宜用元釘固定在主龍骨上;主龍骨兩邊的次龍骨應錯位安裝;卡檔次龍骨應根據罩面板的分塊尺寸和接縫,安裝于兩根次龍骨之間;

        4、次龍骨間距,一般為400—500mm;次龍骨、卡檔龍骨底面應刨光、截面厚度應一致;

        5、全面校正主次、卡檔龍骨的位置及水平度,校正后擰緊吊桿,檢查安裝好的吊頂木骨架,應牢固可靠;

        6、吊頂內的燈槽、斜撐、剪刀撐,應根據情況適當布置。輕型燈具應吊在主龍骨或附加龍骨上,重型燈具或吊扇不得與吊頂龍骨連接,應在基層頂板上另設吊鉤。
